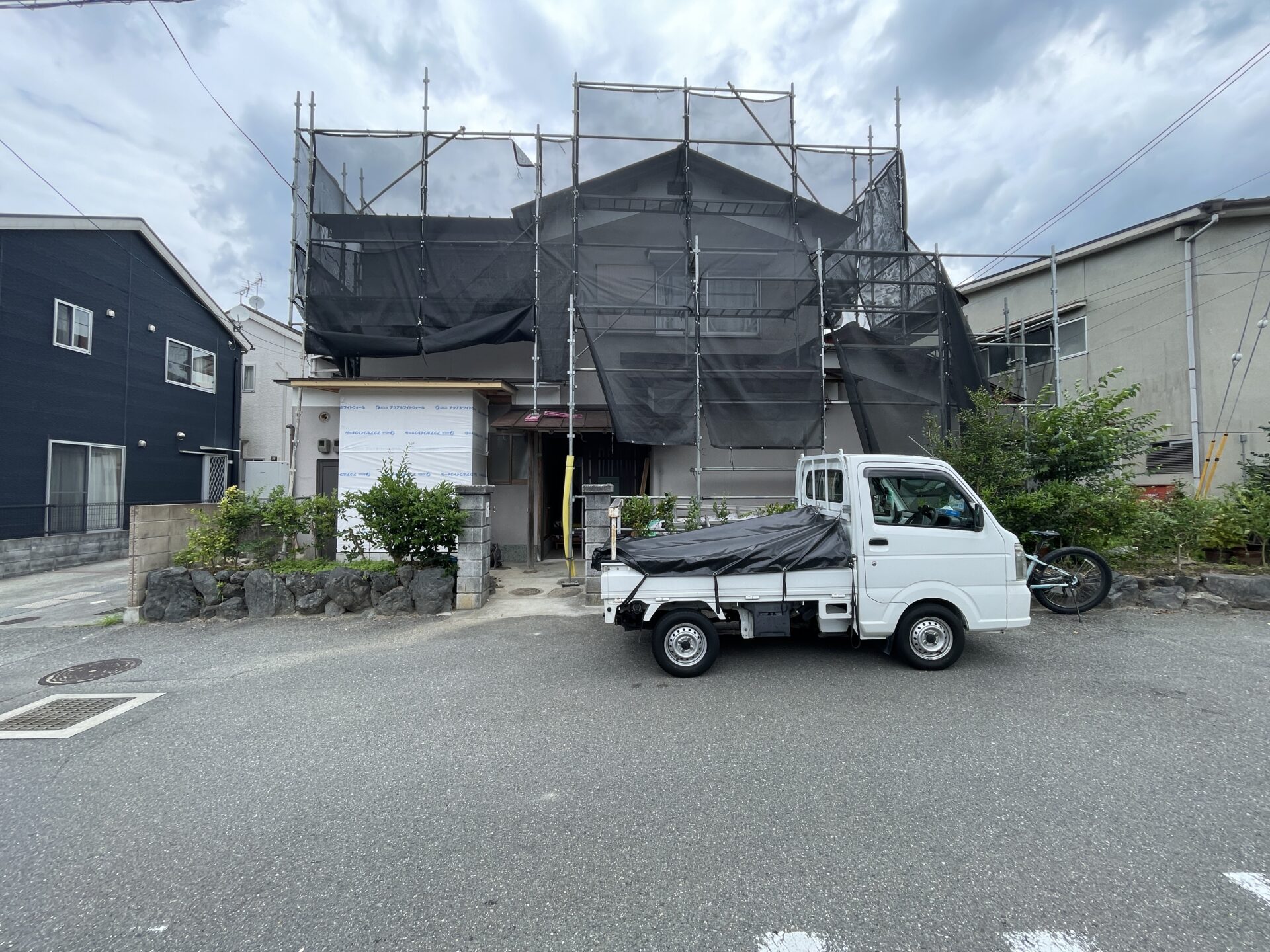

建築現場日記

category

施工

ほっちゃんの家

-2026.9.17-

設備機器搬入設置

キッチン、洗面、トイレと機器が設置されました。

美装前に仕上がり確認を行います。

補修後美装工事が行われます。

ほっちゃんの家

-2026.9.5-

外部塗装工事完了

高圧洗浄で汚れを落とし、ひび割れの劣化箇所を手当し、下地塗装の後仕上塗装を二回行い完了です。

足場はお施主さん自ら手配していただきました。

屋根も葺き替え厚みが薄くなった分、軽快な印象になりました。

ほっちゃんの家

-2026.8.19-

大工工事

送り火も終わり内装工事は残すところ少し。

大工さんもあと一日で終了予定です。

外周部は付加断熱。

土壁なので柱間には充填できません。

日差しが優しくなったせいか? 断熱効果のせいか?

室内は案外涼しくて過ごしやすい気がします。

外部の塗装もほぼ終わり、一部修正をお願いしました。

色は今までの雰囲気がガラッと変わりました。良い感じで馴染んでいます。

久しぶりに使うガラスブロック

窓が入らないようなサイズが限られた場所に明り取りがほしい!

そんな時にはちょうどよい。

視線の抜けが良くなりました。

ほっちゃんの家

-2026.7.30-

屋根工事

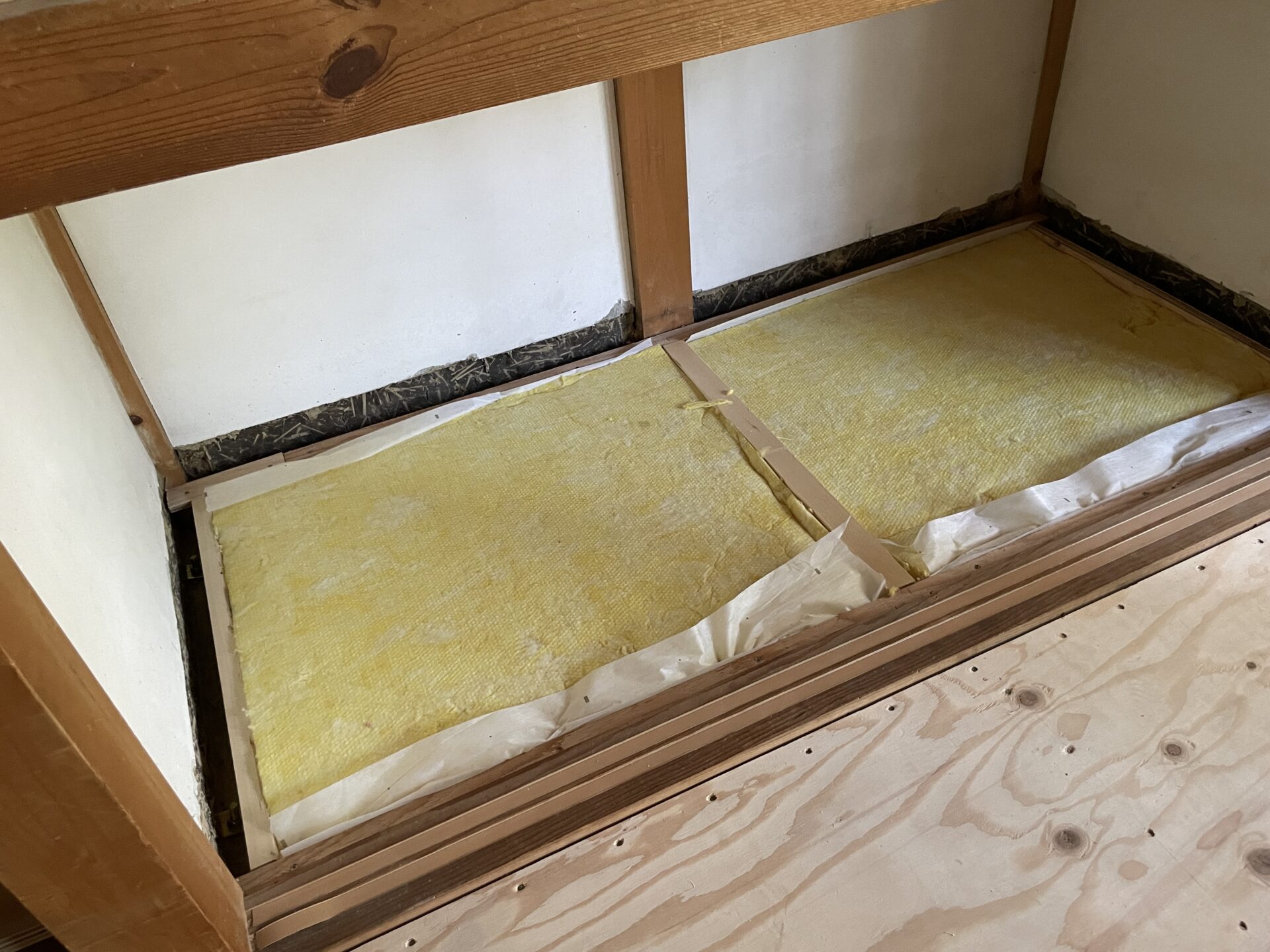

床下断熱材施工中。

ナフサ不足で断熱材の種類変更の為厚みを増して採用となりました。

屋根の葺き替え完了

ほっちゃんの家

-2026.7.4-

大工工事の打合せ

大工さんは屋根の下地調整中。

建てた大工さんの仕事の痕跡。

墨つけと込栓 地震時にきっと粘ってくれるでしょうね。

浴室部の屋根下地に入ります。

ほっちゃんの家

-2026.7.1-

基礎工事

耐震の為、基礎を増設します。

基礎型枠が取れ、早速土台が据えられて、柱も建ちました。

合板も張られて歩きやすくなりました。

いよいよ大工工事も本格的に、担当の大工さんはこれで3件目のお付き合い。

頼りになります^^

ほっちゃんの家

-2026.6.17-

解体後の打合せ

解体後に基礎増設箇所、既存基礎の弱点がいくつか明確になったのでコンクリートで補強する予定。

外部では屋根瓦と葺き土が降ろされて軽くなりました。

軽くすることで耐震性能も向上します。

想定していた難易度の高いエリアも想定内となり通常の施工が出来そうです。

これから基礎がつくられ木工事に入ります。

ほっちゃんの家

-2026.6.13-

解体工事

6/4は屋根撤去立ち合い

耐震改修部分は行政の立会検査がある。

瓦の下に本当に土が載っているかを確認するという事らしい

しっかり土 しかも手ではがして撤去

暑いところご苦労様です

陽と樹の家

-2025.1.31-

内装工事 外構工事@陽と樹の家

現場到着、職人さんはすでに作業中

テラスと勝手口の土間を施工中です

隣も建物が建ちました長手方向に切妻屋根なので予想通りのボリューム感・・・

内部はキッチン組み立ての最中です

納入された機器がいっぱいです。

なぜか外部の格子が内部に保管中^^

組み立てたものを取り付ける予定との事

2階の壁はシナ合板とJパネルの床材です養生が取れて調和しています

今後の予定です

2/5 民間確認検査機関による完了検査

2/9 お施主さん引渡し前立ち合い

2/22 お引き渡し

残念ですがスケジュールがタイトなため完成見学会としては見ていただくことが出来ません

撮影はする予定なのでホームページの事例アップをお待ちください

来週には器具付けも終わっていることでしょう

いよいよ引き渡しまであと少し 氣を引き締めて監理してまいります
